Wayman Basic i Wayman PRO:
1. Przypisywanie użytkowników do zadań

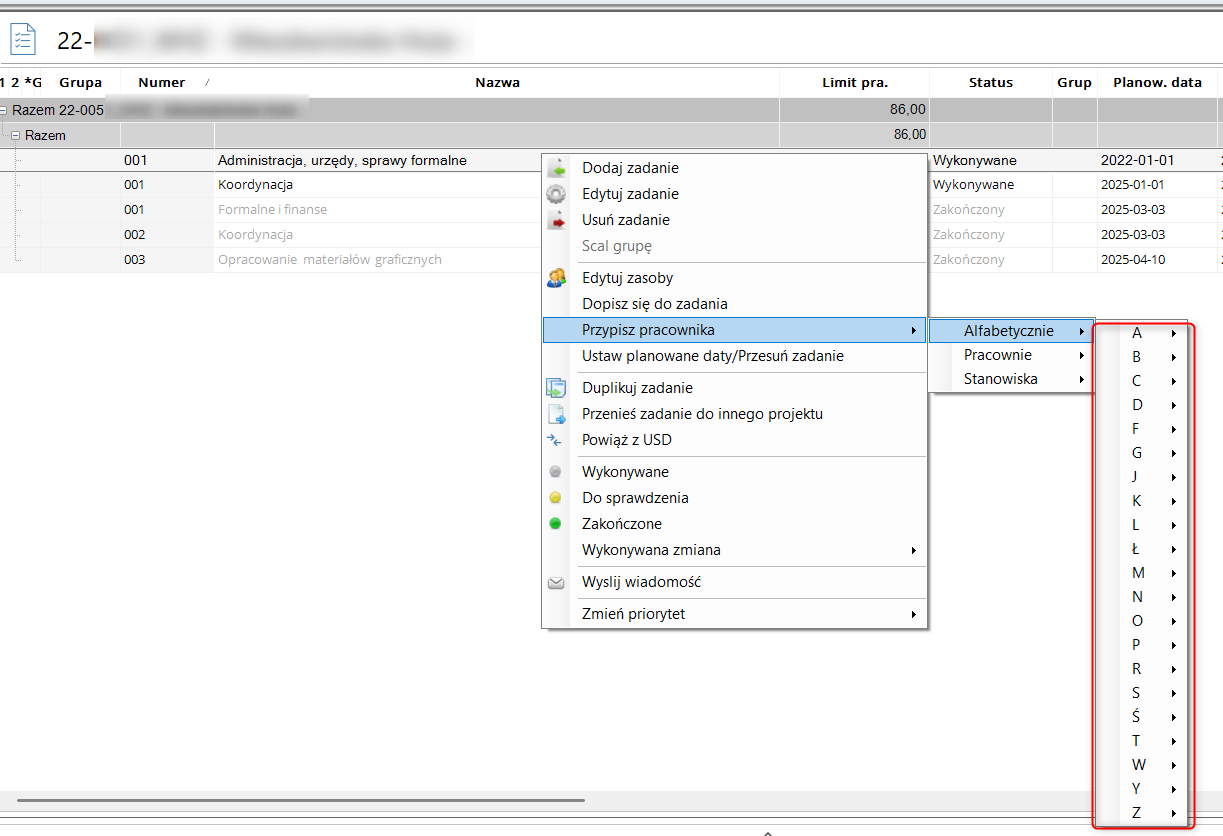

Dodano możliwość przypisywania pracowników po alfabecie:

2. Możliwość planowania krótkoterminowego - wskazanie zadań wiodących dla użytkowników
Udostępniono możliwość planowania krótkoterminowego poprzez wskazywanie zadań wiodących dla użytkowników User.
Rozwiązanie stanowi propozycję sposobu organizacji pracy i nie jest obowiązkowe do stosowania.
Proces zakłada, że kierownicy mogą przygotowywać plan krótkoterminowy obejmujący okres najbliższych dwóch-trzech tygodni, w którym określane są zadania priorytetowe dla projektantów.
Zasady planowania:

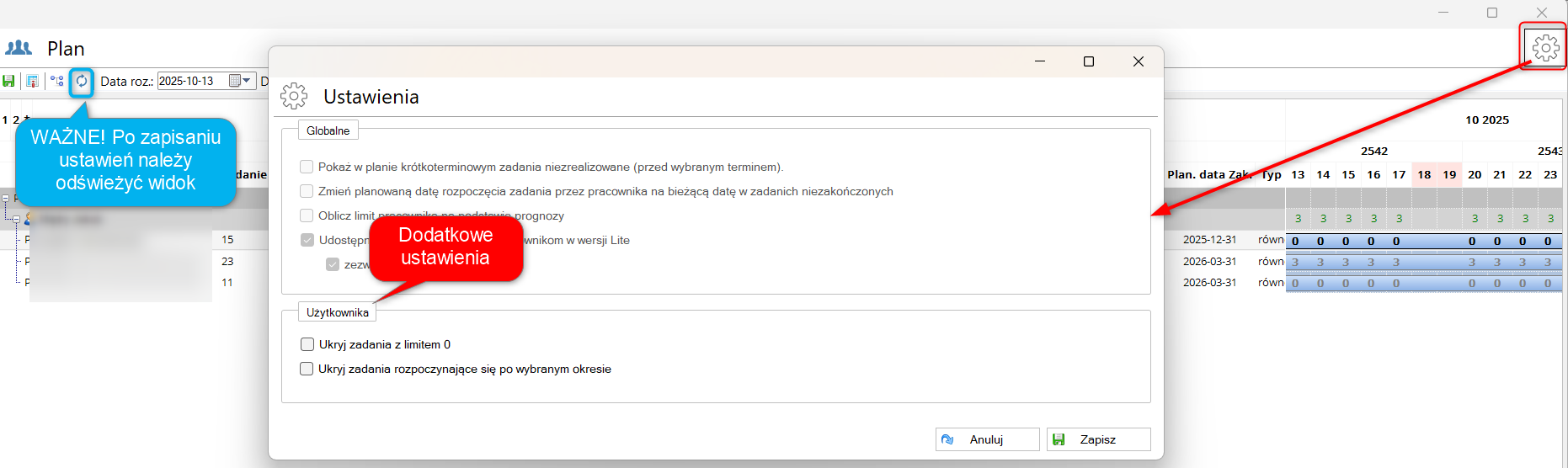

Plan obejmuje okres maksymalnie trzech tygodni wprzód,
Użytkownik, oprócz realizacji zadań wiodących, może alokować czas pracy również na inne zadania dostępne w zasobniku karty realizacji.

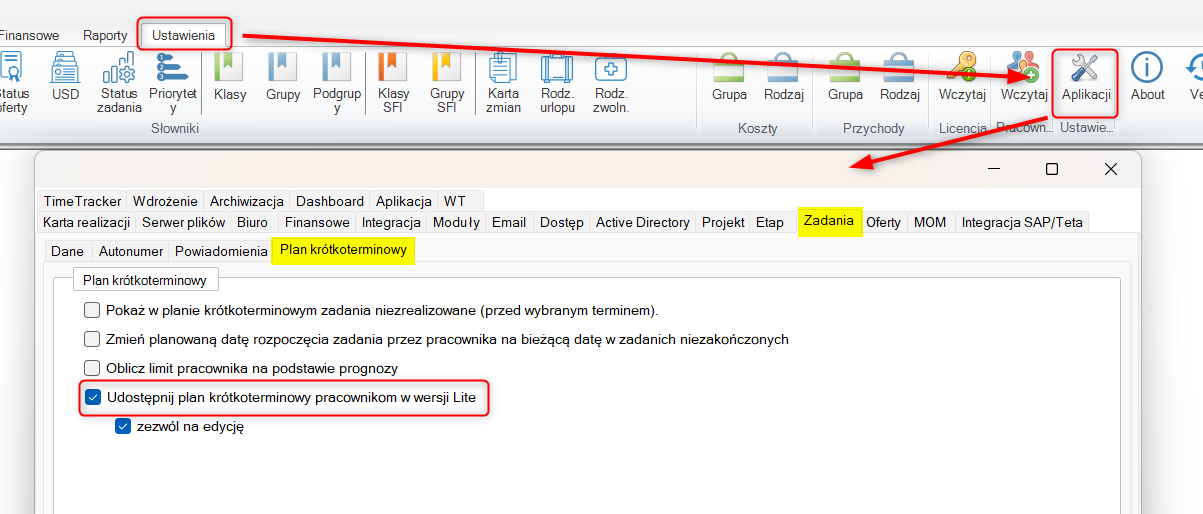

Aby plan krótkoterminowy był widoczny dla wersji Lite, należy włączyć poniższy checkbox, który znajduje się w ustawieniach aplikacji, zakładka Zadania -> Plan krótkoterminowy:

Wygląd z poziomu Usera:

3. Określanie zaawansowania merytorycznego projektu
Funkcjonalność służy do subiektywnego określania poziomu zaawansowania projektu.
Umożliwia użytkownikowi wprowadzenie wartości procentowej (pole "Zaawansowanie") bezpośrednio w formularzu projektu, niezależnie od danych systemowych. Wprowadzona wartość pozwala na szybkie oszacowanie bieżącego postępu prac z perspektywy osoby prowadzącej projekt.

System zapisuje datę wprowadzenia zmiany oraz informację o użytkowniku, który jej dokonał (po wprowadzonej zmianie należy zamknąć i ponownie otworzyć formularz). Dodatkowo, procent zaawansowania projektu prezentowany jest również w widoku listy projektów w nowo dodanej kolumnie "% zaawansowania”:

Dodano także raport, który prezentuje historię zmian:

Wayman PRO:
1. Raport aktywności - zmiany

2. Automatyczne zamykanie projektu
Wprowadzono mechanizm automatycznego zamykania projektu na podstawie danych w module Umowy -> Umowy projektowe.
Projekt będzie automatycznie zamykany w przypadku spełnienia dwóch warunków:
1) Status umowy ustawiony na "B-zakończona”,
2) Upłynięcie 2 miesięcy od daty wskazanej w polu Data zakończenia umowy.

3. Automatyczne uzupełnianie się dat na formularzu projektu

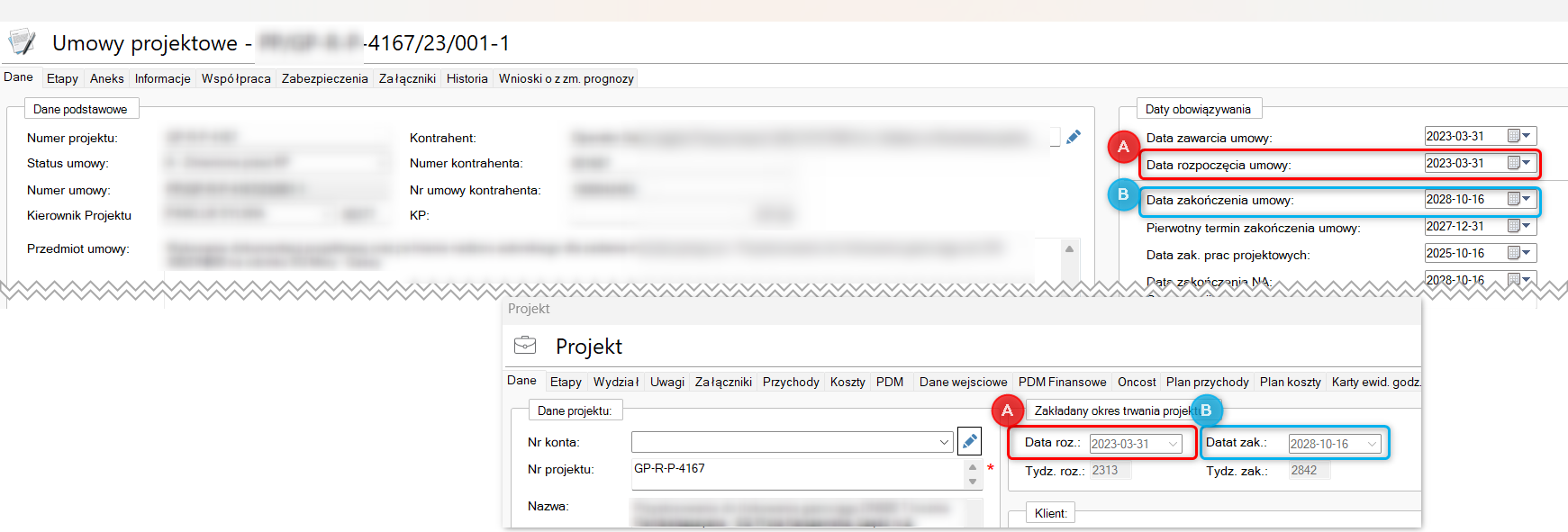

System został rozszerzony o automatyczne wprowadzanie dat rozpoczęcia i zakończenia projektu w zakładce Projekty, na podstawie danych z modułu Umowy -> Umowy projektowe:
A) Data rozpoczęcia projektu odwzorowuje datę rozpoczęcia umowy,
B) Data zakończenia projektu odwzorowuje datę zakończenia umowy.
Dodatkowo daty są aktualizowane każdorazowo, jeśli w module Umowy nastąpią w tych polach zmiany, a także edycja tych pól została ograniczona (pozostaną wyłącznie do odczytu).

Dokonano również usprawnień w aplikacji, poprawiono działanie wybranych funkcji i zwiększono stabilność systemu, aby zapewnić jeszcze lepsze doświadczenie użytkownika. Wprowadzone zmiany obejmują optymalizację procesów oraz drobne korekty funkcjonalności, co pozwala na bardziej efektywne i niezawodne korzystanie z programu.
